Питання «скільки коштує побудувати будинок» має чесну відповідь, але вона звучить не як одна цифра. Реклама показує «від 16 000 грн за квадрат», держава у своєму наказі рахує 31 802 грн для Києва — і обидві цифри правильні. Вони просто про різні речі.
Нижче — офіційний показник із першоджерела, пояснення, чому він не збігається з пропозиціями підрядників, і розклад суми за етапами. Якщо ви саме шукаєте найкраще архітектурне бюро в Києві, цей розклад допоможе і в розмові з проєктувальником: видно, за що саме ви платите на кожному кроці.
Чому в рекламі «від 16 000», а в держави 31 802
Різниця не в тому, що хтось обманює. Різниця в тому, що під словом «вартість будівництва» ховаються три різні речі, і їх зіставляють між собою так, ніби це одне й те саме.
- Обсяг робіт. «Коробка» — це фундамент, стіни, перекриття й дах. У ній ще не можна жити: немає ні мереж, ні оздоблення. «Під ключ» — це вже будинок, у який заїжджають.
- Предмет розрахунку. Офіційний показник рахують для квартир у багатоквартирному будинку, де на один квадрат припадає менше фундаменту, даху й зовнішніх стін, ніж в окремому котеджі.
- Що включено в ціну. Показник держави — з ПДВ. Пропозиції підрядників бувають і без нього, і без частини робіт, які виявляються «додатковими» вже на майданчику.
Тому єдиний спосіб порівняти дві пропозиції — привести їх до одного обсягу. Без цього «дешевше на 4 000 грн за квадрат» нічого не означає.
Офіційний показник: скільки і де
Показники опосередкованої вартості спорудження житла затверджує Міністерство розвитку громад та територій. Чинні на момент публікації — з наказу від 16 липня 2026 року № 1397, розраховані станом на 1 липня 2026 року. Ось як вони виглядають по регіонах (грн за 1 м² загальної площі, з ПДВ):
| Регіон | грн/м² | Регіон | грн/м² |
|---|---|---|---|
| Україна | 27 211 | Львівська | 27 063 |
| м. Київ | 31 802 | Одеська | 26 069 |
| Київська | 27 177 | Дніпропетровська | 26 382 |
| Харківська | 28 601 | Закарпатська | 23 622 |
| Чернігівська | 27 244 | Кіровоградська | 23 127 |
Розрив між найдорожчим і найдешевшим регіоном — 31 802 проти 23 127 грн/м², тобто менш ніж у півтора раза. Київ дорожчий за середню по країні приблизно на 17 %. Показник оновлюють щокварталу, тож перед розрахунками варто перевіряти, чи не вийшов новіший наказ.
Три рівні готовності, які плутають найчастіше

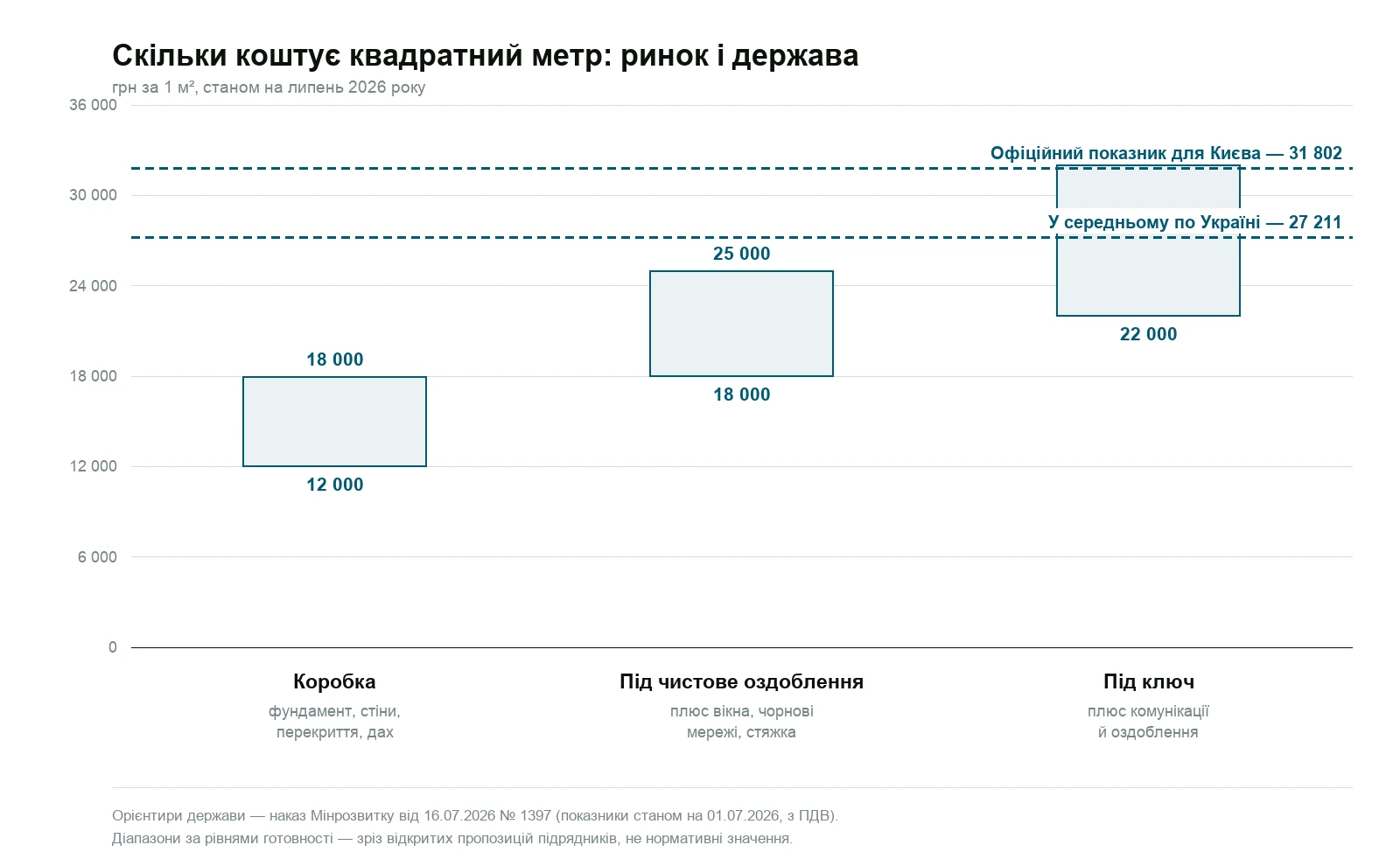

Діапазони, що трапляються у відкритих пропозиціях підрядників, приблизно такі. Це не норматив, а зріз ринку — але він показує, наскільки різні речі називають одним словом:
| Що саме | Що входить | Порядок цін |
|---|---|---|
| Коробка | Фундамент, стіни, перекриття, дах. Жити не можна | 12 000 – 18 000 грн/м² |
| Під чистове оздоблення | Плюс вікна, чорнові мережі, стяжка, штукатурка | 18 000 – 25 000 грн/м² |
| Під ключ | Плюс комунікації й оздоблення — будинок, у який заїжджають | 22 000 – 32 000 грн/м² |
Зверніть увагу: верхня межа «під ключ» приблизно дорівнює офіційному показнику для Києва. А нижня — на третину менша. Тобто ринок і держава сходяться там, де йдеться про повністю готовий будинок, і розходяться там, де рекламують коробку.
Скільки це для будинку на 100 м²
Найчастіше питають саме про цю площу. Проста арифметика за трьома орієнтирами:
- За офіційним показником Києва: 100 × 31 802 = близько 3,18 млн грн.
- За середнім по Україні: 100 × 27 211 = близько 2,72 млн грн.
- За ринковим «під ключ»: від 2,2 до 3,2 млн грн залежно від матеріалів і рівня оздоблення.
- Тільки коробка: 1,2 – 1,8 млн грн — і це ще не будинок, у якому можна жити.
Різниця між першим і останнім рядком — це і є та частина бюджету, яку найчастіше недооцінюють на старті. Вона не в стінах.
Що додається до вартості стін
Ці позиції рідко потрапляють у рекламний квадратний метр, але без них будівництво не завершиться:
- Ділянка й вихідні дані. Містобудівні умови та обмеження й технічні умови на підключення. Самі МУО надають безоплатно, але часу вони забирають.
- Проєкт. Окрема стаття витрат. Вартість проєктних робіт визначають не «на око»: для цього є Настанова, затверджена наказом Мінрегіону від 1 листопада 2021 року № 281, яка поширюється на нове будівництво, реконструкцію, капітальний ремонт і реставрацію. Що входить у першу проєктну стадію й навіщо вона потрібна до початку робіт — розібрано на сторінці ескізного проєкту бюро AIMM.
- Підключення мереж. Електрика, вода, газ, каналізація. Плата за приєднання не входить у вартість будівельно-монтажних робіт.
- Благоустрій. Під’їзд, огорожа, дренаж, озеленення. Ділянка після будівництва не буває готовою сама собою.
- Резерв. Ґрунти, курс, зміни в ході робіт. Бюджет без резерву — це не бюджет, а побажання.
Часті запитання
- Наказ Міністерства розвитку громад та територій України від 16.07.2026 № 1397 «Про затвердження показників опосередкованої вартості спорудження житла за регіонами України (розрахованих станом на 01 липня 2026 року)» та додаток до нього — показники по регіонах, грн за 1 м² загальної площі квартир будинку з урахуванням ПДВ.
- Настанова з визначення вартості проектних, науково-проектних, вишукувальних робіт та експертизи проектної документації на будівництво, затверджена наказом Мінрегіону від 01.11.2021 № 281.
- Діапазони цін за рівнями готовності — зріз відкритих пропозицій підрядників на дату публікації; це не нормативні значення.
